नेभिगेशन
सबै कुरा

कति बन्याे लप्सीफेदी सबस्टेसन ? (तस्विरहरु)


Watch On

Facebook Tiktok Youtube Instagram Twitter

काठमाडौँको शंखरापुर नगरपालिका–३ बोझिनीमा ४०० केभी लप्सीफेदी सबस्टेसन निर्माण धमाधम भइरहेको छ। तामाकोसी तथा सुनकोसी नदी र तिनका सहायक खोलामा निर्माण भएका तथा हुने जलविद्युत आयोजनाको विद्युत् काठमाडौं उपत्यकामा ल्याउन र स्थानीय रुपमा आपूर्तिका लागि 'ग्यास इन्सुलेटेड सबस्टेसन (जिआईएस) प्रविधिमा आधारित ४००/२२०, २२०/१३२ र १३२/११ केभी तहको लप्सीफेदी सबस्टेसन निर्माण आगामी पुसभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको हो। स्थानीयको जग्गा अधिकरण र मानव बस्तीमा सबस्टेसन निर्माण गर्न नहुने र यसलाई अरु नै ठाउँमा सार्नु पर्ने माग राख्दै केही स्थानीय अहिले पनि विरोध मै रहेका छन् ।

Ncell
Extreme Energy

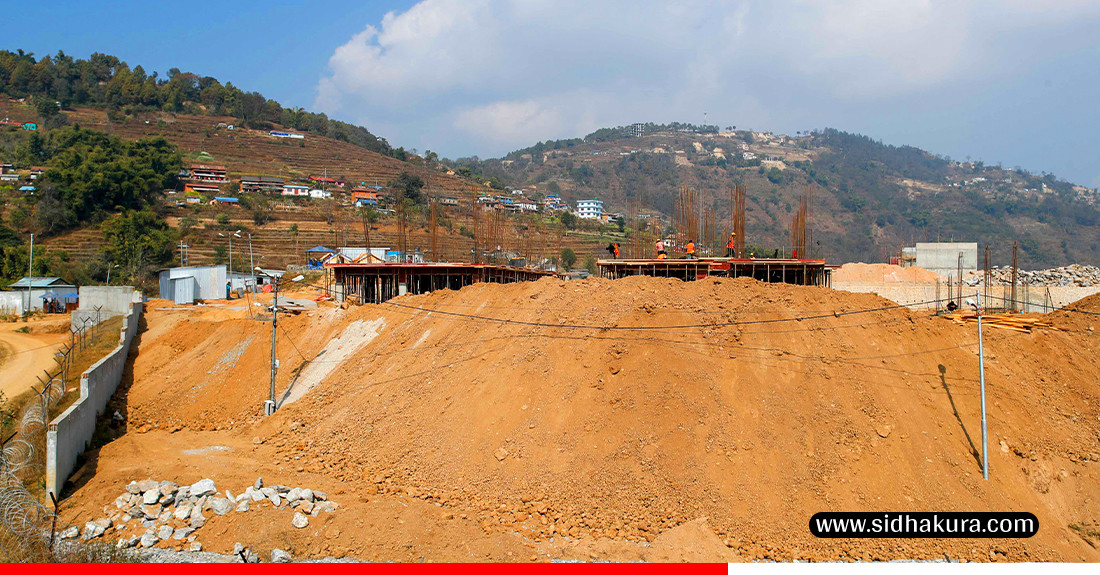

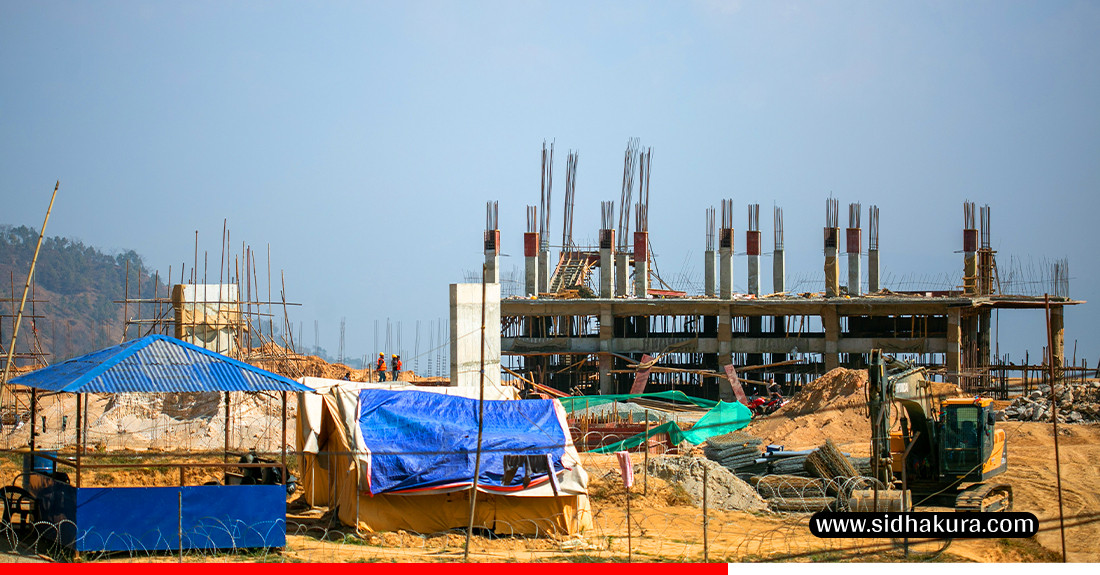

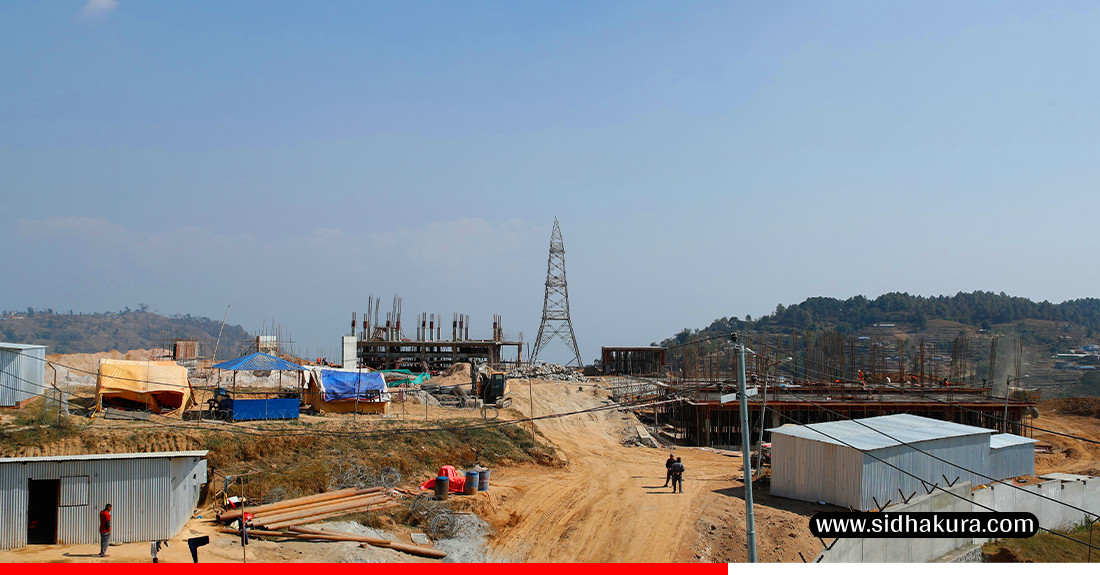

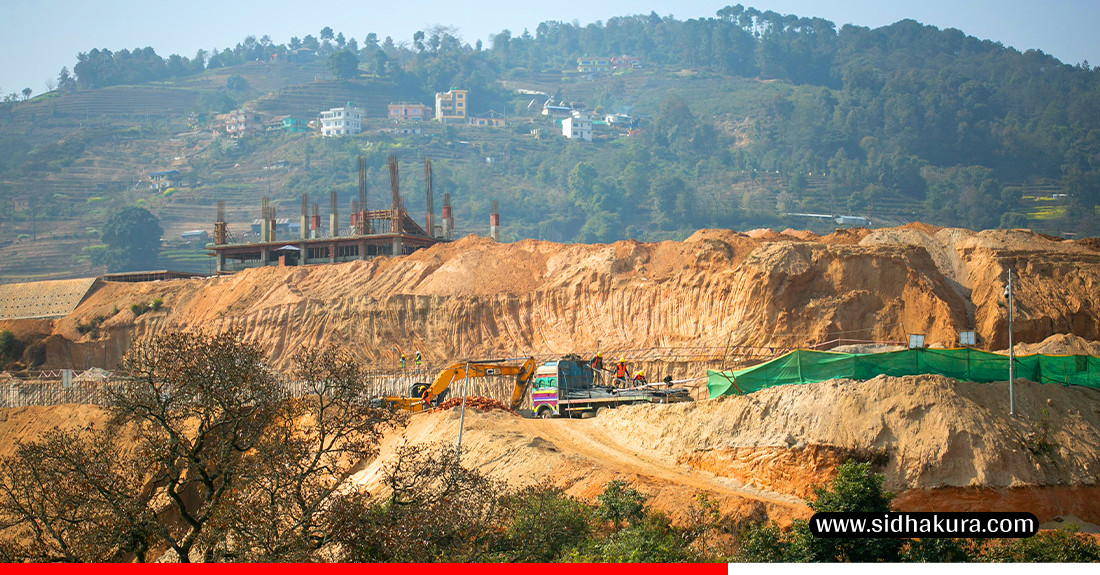

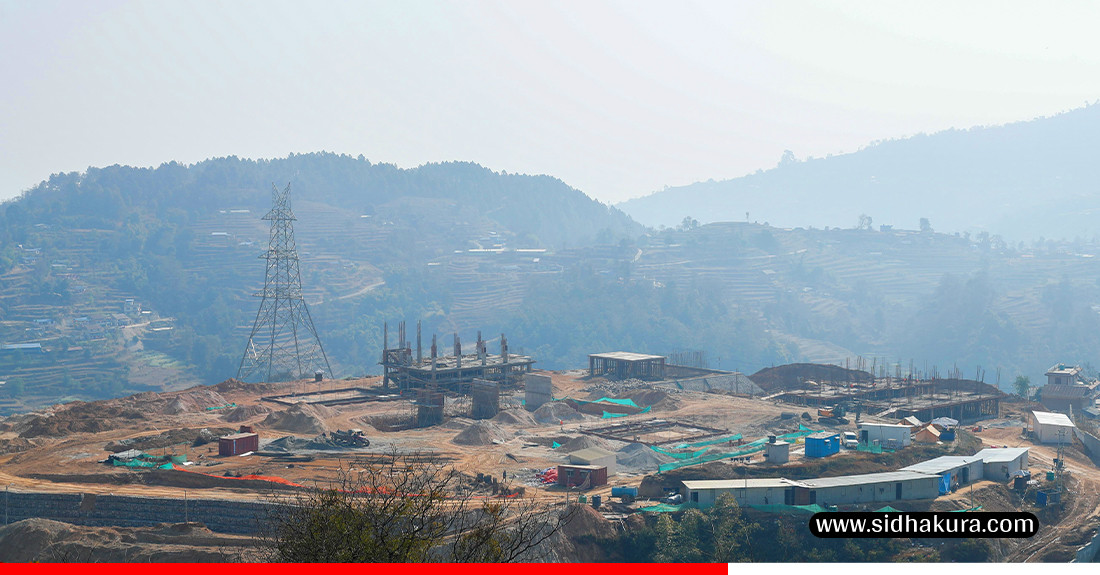

निर्माणाधीन खिम्ती–बाह्रबिसे-लप्सीफेदी सबस्टेसन आयोजनाअन्तर्गत ४००/२२० केभी लप्सीफेदी सबस्टेसनको नियन्त्रण कक्ष, जिआइएसका उपकरण रहने भवनलगायतका सिभिल संरचना निर्माण करिब ४० प्रतिशत सकिएको छ। सबस्टेसनमा रहने पावर ट्रान्सफर्मर, जिआईएस, कन्ट्रोल प्यानललगायतका सम्पूर्ण उपकरण आपूर्ति करिब ८० प्रतिशत भइसकेको छ।

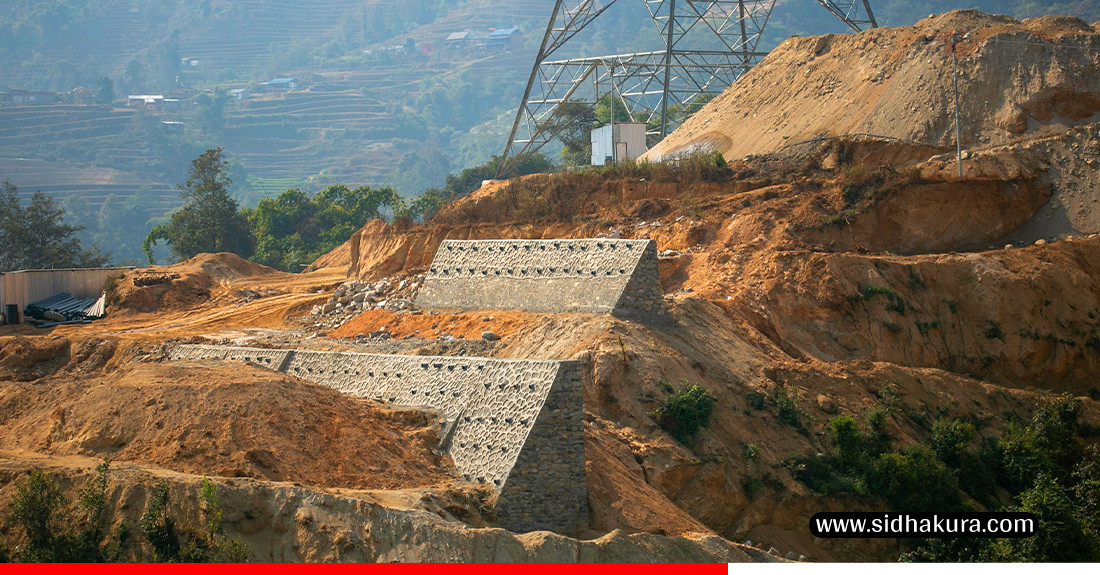

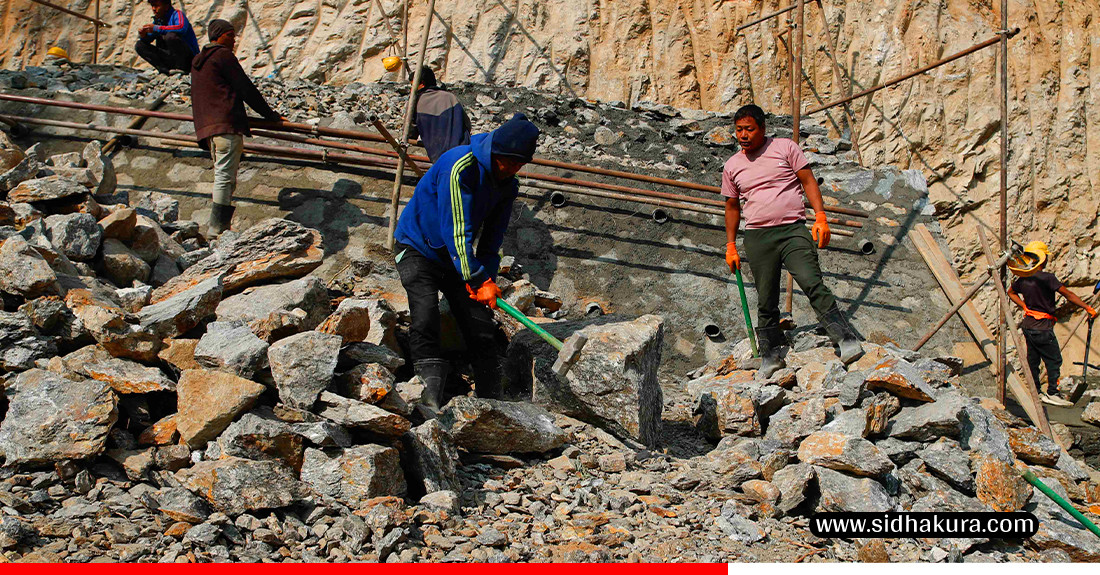

तामाकोसी-काठमाडौं प्रसारण लाइन आयोजनाअन्तर्गत २२०/१३२ र १३२/११ केभी तहका सबस्टेसनका सिभिल संरचना निर्माण ५० प्रतिशत सकिएको छ। उपकरण आपूर्ति ९८ प्रतिशत भइसकेको छ। सिभिल संरचना निर्माण सम्पन्न भएपछि सबस्टेसनमा उपकरणको जडान सुरु हुनेछ। तामाकोसी-काठमाडौं २२०/४०० केभी प्रसारण लाइन आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट सिन्धुपाल्चोकको बाह्रबिसे हुँदै काठमाडौं आउने ४०० केभी प्रसारण लाइन लप्सीफेदी सबस्टेसनमा जोडिनेछ। प्रसारण लाइन आयोजनाअन्तर्गत खिम्ती–बाह्रबिसे खण्डमा पर्ने सम्पूर्ण टावर खडा गरिएको छ। करिब तीन किलोमिटर मात्र तार तान्न बाँकी रहेको छ।

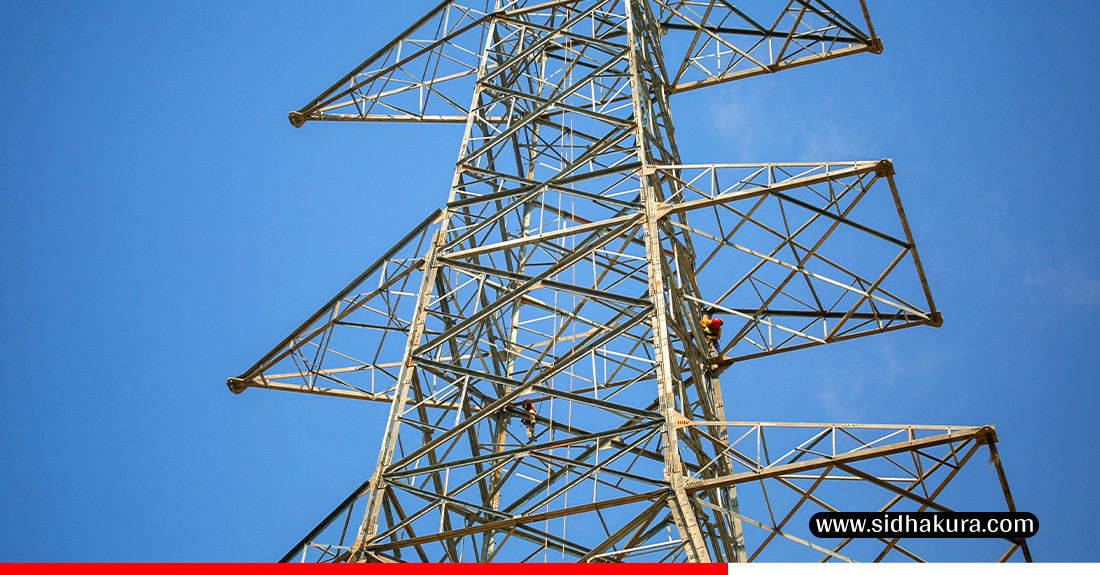

त्यस्तै, बाह्रबिसे–लप्सीफेदी लाइन खण्डमा पर्ने १२२ टावरमध्ये २ वटाको मात्र निर्माण बाँकी रहेको छ । उक्त टावरहरु लप्सीफेदी क्षेत्रमै पर्दछन्। करिब ४२ किलोमिटर तार तानिएको छ। तामाकोसी–काठमाडौं प्रसारण लाइन निर्माण आगामी चैतभित्र सम्पन्न गर्ने लक्ष्यका साथ काम भइरहेको छ ।सरकार तथा विद्युत प्राधिकरणको लगानी र एसियाली विकास बैंक (एडिबी) को 'विद्युत प्रसारण विस्तार तथा प्रणाली सुधार आयोजना'मार्फत प्रवाह भएको सहुलितपूर्ण ऋणमा सबस्टेसन तथा प्रसारण लाइन निर्माण भइरहेको हो।






प्रकाशित मिति:
प्रतिक्रिया दिनुहोस्
The Reporter
Current Affairs
Sidhakura Investigation
थप सबै कुरा
पूर्वमा विद्युत आपूर्ति प्रणाली बलियो बनाउन कस्सियो एनईए

पूर्वमा विद्युत आपूर्ति प्रणाली बलियो बनाउन कस्सियो एनईए

नेपाल विद्युत् प्राधिकरण (एनईए) ले दमक, गौरादह र इटहरी क्षेत्रमा विद्युत् आपूर्तिको विश्वसनीयता, भोल्टेज र प्रणाली क्षमता सुधार गर्न वितरण प्रणाली सुदृढीकरणका कार्यहरू अघि बढाएको छ ।
८२८ मेगावाट क्षमताको उत्तरगङ्गा जलविद्युत् आयोजनालाई उत्पादन अनुमति

८२८ मेगावाट क्षमताको उत्तरगङ्गा जलविद्युत् आयोजनालाई उत्पादन अनुमति

लामो समयदेखि चर्चामा मात्रै रहेको उत्तरगङ्गा जलायशयुक्त जलविद्युत् आयोजना निर्माणका लागि थप प्रक्रिया अघि बढेको छ ।
सुस्ता जोगाउन स्थानीय र सुरक्षाकर्मी जनश्रमदानमा (तस्बिरहरू)

सुस्ता जोगाउन स्थानीय र सुरक्षाकर्मी जनश्रमदानमा (तस्बिरहरू)

नारायणी नदीको बहाव बढेसँगै डुबान र कटानको जोखिम बढेपछि पश्चिम नवलपरासीको सुस्ता जोगाउन स्थानीयवासी र सुरक्षाकर्मी सामूहिक रूपमा अस्थायी तटबन्ध निर्माणमा जुटेका छन् ।
भैंसेपाटी आवासमा कहिले सर्छन् मन्त्रीहरू ?

भैंसेपाटी आवासमा कहिले सर्छन् मन्त्रीहरू ?

तीन वटै चरणको काम समयमै सकिएमा मन्त्रीहरुले दसैँ–तिहारपछि भैँसेपाटीमा सर्न पाउने छन् ।
