नेभिगेशन
सबै कुरा

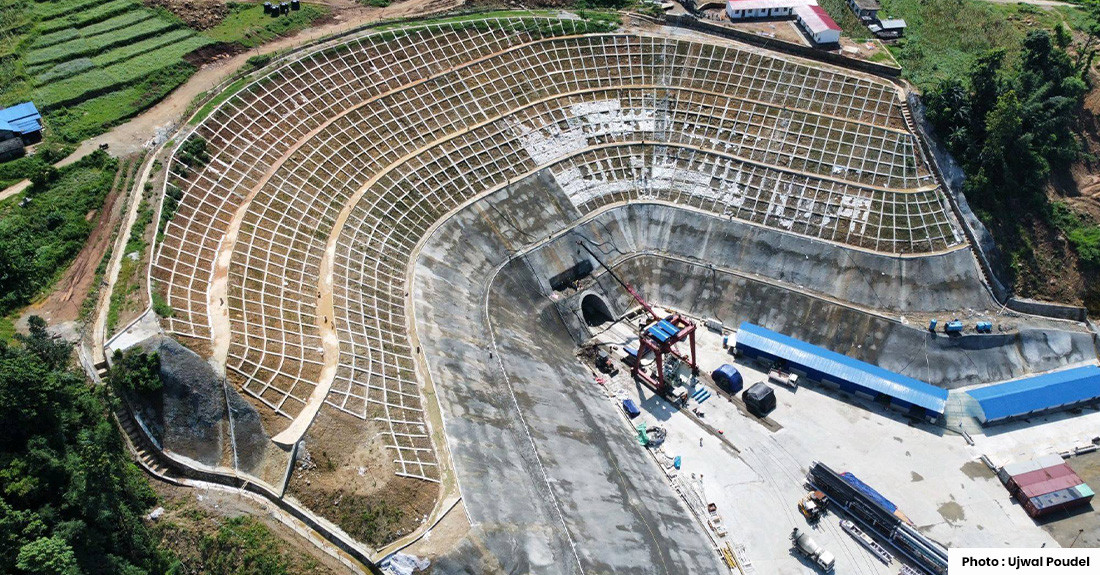

सुनकोशी मरिण डाइभर्सनः १२ किलोमिटर सुरुङ खनियो, ब्रेक थ्रुको तयारी

काठमाडाैँ । तराई मधेसमा १२ महिना नै सिँचाइ सुविधा पुर्‍याउने लक्ष्यका साथ शुरु गरिएको सुनकोशी मरिण डाइभर्सन आयोजनाको सुरुङ निर्माण प्रक्रियामा उल्लेख्य प्रगति भएको छ ।

Watch On

Facebook Tiktok Youtube Instagram Twitter

प्रधानमन्त्री पुष्पकमल दाहाल ‘प्रचण्ड’ले नियमितरुपमा चासो दिएपछि आयोजनामा उल्लेख्य प्रगति देखिएको छ । कुनै भौगोलिक जटिलता उत्पन्न नभएको खण्डमा आगामी डेढ महिनाभित्र सुरुङ निर्माण सम्पन्न हुने सम्वद्ध आयोजनाले जनाएको छ ।

Ncell
Extreme Energy

सुनकोशी मरिण डाइभर्सन आयोजनाका प्रमुख मित्र बरालका अनुसार कुल १३ दशमलव तीन किलोमिटर लामो सुरुङमध्ये हालसम्म १२ किलोमिटर ७९ मिटर सुरुङ निर्माण भइसकेको छ । यो विवरण बिहीबार रातिसम्मको हो ।

“सुरुङ निर्माणमा उल्लेख्य प्रगति भएको छ । कुनै भौर्गभिक जटिलता उत्पन्न नभएको खण्डमा आगामी डेढ महिनाभित्र ब्रेक थ्रु गर्ने तयारीमा छौ”, आयोजना प्रमुख बरालले भने ।

ऊर्जा जलस्रोत तथा सिँचाइमन्त्री शक्तिबहादुर बस्नेतले आयोजना प्रमुख लगायतका अधिकारीलाई आयोजना स्थल नछाड्न, स्थानीय स्तरमा नै समस्या समाधान गर्न स्पष्ट निर्देशन दिएका छन् । निर्माण व्यवसायी परिचालनमा विशेष ध्यान दिन तथा आवश्यक सहजीकरण गरी हरेक १५ दिनमा जलस्रोत तथा सिँचाइ विभागमा प्रगति विवरण उपलब्ध गराउन समेत निर्देशन दिइएको छ । यस्तै, हरेक एक महिनामा आयोजनाको समग्र प्रगति विवरण प्रस्तुत गर्न मन्त्री बस्नेतले दिएको निर्देशनअनुसार आयोजनाको प्रगति प्रभावकारी रुपमा अगाडि बढेको हो ।

प्रधानमन्त्री प्रचण्डले नियमित रुपमा आयोजनाका सन्दर्भमा चासो राख्दै आएकाले पनि आफूहरुलाई काम गर्न सहज भएको आयोजनाले जनाएको छ ।  प्रविधिले साथ दियो र काम गराउने मानिस राज्यप्रति इमान्दार भयो भने जुनसुकै आयोजनाले पनि अपेक्षित सफलता पाउन सक्छ । त्यसको खास उदाहरण बन्न सफल भएको छ, सो आयोजना ।

मुलुकका अधिकांश राष्ट्रिय गौरवका परियोजनामा समय र लागत दुवै बढिरहेका बेला एउटा आयोजनाले भने यतिबेला धेरैको ध्यान आकृष्ट गरेको छ । नेपालमा पनि यो गतिमा यसरी काम हुन सक्छ र भन्दै अधिकांशले आश्चर्य प्रकट गरेका छन् ।

आयोजनाको निर्माणमा देखिएको सकारात्मक प्रभाव अन्यमा समेत पर्ने भन्दै खुसी व्यक्त गर्नेहरु पनि उत्तिकै छन् । सुरुङ खन्दै जाँदा चुरे र महाभारत पर्वत शृङ्खलाका बीचमा समस्या देखिँदा केही दिन प्रभावित भएको थियो । त्यसलाई समाधान गरेर हाल नियमित रुपमा सुरुङ खन्ने काम भइरहेको आयोजना प्रमुख बरालको भनाइ छ ।

आयोजना प्रमुख मित्र बरालका अनुसार २०७९ साल असोज २८ गतेदेखि निर्माण सुरु गरिएको सो आयोजनामा कुल १३ दशमलव तीन किलोमिटर लामो सुरुङ निर्माण हुनेछ । नेपालका विद्युत तथा अन्य सिँचाइका आयोजनामा सुरुङ निर्माण भए पनि सो आयोजनामा टनेल बोरिङ मेशिन ९टीबीएम० प्रयोग गरेर खनिएको छ । यसअघि भेरी–बबई डाइभर्सन आयोजनामा पनि टिबिएमको प्रयोग गरिएको थियो ।

पहाडी भूभाग बढी भएको नेपालमा सुरुङ खन्न अब टिबिएम प्रभावकारी उपकरणका रुपमा स्थापित भएको छ । यसबाट अन्य आयोजनामा समेत अब सोही प्रकृतिको मेसिन प्रयोग गर्न सकिने वातावरण बन्दै गएको देखिन्छ । सुनकोशी नदीको पानी मरिण खोलामा झारेर विद्युत् उत्पादन गर्ने र तराईका एक लाख २२ हजार हेक्टरमा सिँचाइ सुविधा उपलब्ध गराउने लक्ष्यका साथ सुरु गरिएको सो आयोजनाको सुरुङ निर्माणमा अपेक्षितभन्दा बढी प्रगति भए पनि अन्य काममा भने सोहीअनुसार भएको छैन ।  सो आयोजनाको ‘कफर ड्याम’ निर्माण भइरहेको छ ।

निर्माण व्यवसायीले काम गरिरहेको भए पनि बाँध निर्माणमा अपेक्षित प्रगत भएको छैन । विद्युत् गृह र प्रसारण लाइन निर्माणका लागि आवश्यक तयारी भइरहेको छ । प्रसारण लाइनका लागि वातावरणीय प्रभाव मूल्याङ्कन सकिएको छ । त्यो स्वीकृतिको अन्तिम चरणमा छ । यस्तै हाइड्रोमेकानिकल र इलेक्ट्रोमेकानिकलतर्फको काम पनि अगाडि बढाउन लागिएको आयोजना प्रमुख बरालले जानकारी दिए ।

सुरुङ निर्माण सम्पन्न हुने अरु काम भने अगाडि नबढ्ने  प्रवृत्ति देखिएको छ । भेरी–बबई आयोजनामा पनि दुई वर्ष पहिल्यै सुरुङ निर्माण सम्पन्न भए पनि बाँधस्थल र विद्युत् गृह निर्माण सकिएको छैन । ती काम कहिले सकिन्छ भन्न सक्ने अवस्थामा आयोजनाका सम्बद्ध अधिकारी छैनन । यद्यपि आयोजनाको अन्य कामलाई गति दिन मन्त्रालयले आयोजनाका सम्बद्ध अधिकारी र निर्माण व्यवसायीलाई स्पष्ट निर्देशन दिइसकेको मन्त्री बस्नेतले बताए ।

सुनकोशी मरिण डाइभर्सन आयोजनाबाट हाल सञ्चालनमा रहेको बिपी राजमार्गको केही भाग प्रभावित हुनेछ । हाल सञ्चालनमा रहेको राजमार्गलाई नौ सय मिटर डाइभर्सन गर्नुपर्ने हुन्छ । बाँध तथा विद्युत् गृह निर्माणका लागि भारतीय कम्पनी पटेल इजिनियरिङ र नेपाली कम्पनी रमण कन्स्ट्रक्सनको संयुक्त उपक्रमले ठेक्का पाएको छ । आगामी वैशाखसम्म बाँध निर्माणलाई एउटा स्तरमा पु¥याउने लक्ष्य राखिएको छ । वैशाखपछि नदीमा जलसतह बढ्ने भएकाले काम गर्न समस्या हुनेछ ।

यस्तै, विद्युत् गृह निर्माण हुने स्थानमा मुआब्जा वितरण सम्पन्न भइसकेको छ । सो आयोजनाबाट तराई–मधेसका कूल एक लाख २२ हजार हेक्टर क्षेत्रफलमा सिँचाइ सुविधा उपलब्ध गराउने लक्ष्य राखिएको छ ।

राष्ट्रिय गौरवका आयोजना भएकाले स्रोतको कुनै अभाव नहुने प्रधानमन्त्री र ऊर्जामन्त्रीको प्रतिबद्धता भएकाले आफूहरुलाई काम गर्न सहज भएको आयोजना प्रमुख बरालको टिप्पणी छ । यसअघि सुरुङ निर्माणमा भौगर्भिकरुपमा रहेको जटिलताका कारण तीन पटक समस्या देखिएको थियो ।

सुनकोशी गाउँपालिका–७ कानढुङ्ग्रीस्थित सिन्धुली र रामेछाप जिल्लाको सिमाना भएर बग्ने सुनकोशी नदीमा पथान्तरण गरिनेछ । सुनकोशीको करिब ६७ क्युसेक पानीलाई सुरूङमार्फत सिन्धुलीको कमलामाई नगरपालिका–२ कुसुमटारस्थित मरिण खोलामा खसालिनेछ ।

त्यसपछि बागमती सिँचाइ आयोजनाको पूर्वाधार प्रयोग गरेर धनुषा, महोत्तरी, सर्लाही, रौतहट र बाराको करिब एक लाख २२ हजार हेक्टर जमिनमा सिँचाइ गर्ने लक्ष्य राखिएको छ । त्यस्तै सो आयोजनाबाट ३१ मेगावाट बिजुली उत्पादन हुनेछ ।

आयोजनाको सुरुङ निर्माण चिनियाँ कम्पनी चाइना ओभरसिज इन्जिनियरिङले गरिरहेको छ । बाँध निर्माणका लागि नेपालको रमण समूहसँग भारतीय कम्पनी पटेल इन्जिनियरिङको संयुक्त उपक्रमले जिम्मा पाएको छ । बाँध र विद्युत् गृह निर्माणमा केही ढिलाइ भए पनि तोकिएको समयभित्रै पूरा गर्ने निर्माण व्यवसायीको भनाइ छ । विसं २०८४ को असोजमा सो आयोजना पूर्णरुपमा सम्पन्न गर्ने लक्ष्य राखिएको छ ।

भेरी बबई डाइभर्सन आयोजनामा सुरुङ निर्माण सम्पन्न भएको लामो समय भए पनि बाँध र विद्युत् गृह निर्माणले गति नलिँदा देखिएको व्यवधान सुनकोशी मरिणमा आउन नदिन सरकार उत्तिकै चनाखो देखिएको छ । सो आयोजना सम्पन्न भएपछि अन्न भण्डारका रुपमा रहेको मध्य तराईका पाँच जिल्लामा वर्षभरि नै सिँचाइ सुविधा उपलब्ध हुनेछ । त्यसले खाद्य उपज उत्पादनमा गुणात्मक बदलाव आउने सरकारको विश्वास छ ।

आर्थिक वर्ष २०६८–६९ मा भेरी–बबई डाइभर्सन आयोजनामा टनेल बोरिङ मेसिन ९टीबीएम० प्रयोग गर्ने प्रसङ्ग ल्याउँदा धेरैले असम्भव प्रयासको संज्ञा दिएका थिए । नीति निर्माता तथा आयोजनालाई नै विश्वास थिएन । लगानी बढी लाग्ला, प्राविधिक नपाइएला आदि इत्यादि शङ्का गर्ने पनि उत्तिकै थिए ।

संसारका धेरै देशमा प्रयोग भइसकेको प्रविधि भित्र्याउन ठूलै मेहेनत गर्नुपरेको सम्बद्ध अधिकारीको भनाइ छ । असम्भव ठानिएको काम नै भेरी बबईमा सम्भव देखिएपछि सुनकोशी मरिणमा पनि टीबीएमको प्रयोग गरिएको हो ।

‘ड्रिलिङ एन्ड ब्लास्ट’ प्रणालीबाट मात्रै सुरुङ खन्ने गरिएकामा टीबीएमको प्रयोग नेपालका लागि नौलो प्रविधि थियो । भेरी बबईमा डेढ वर्षमा नै सुरुङ निर्माण सम्पन्न भएपछि अन्य आयोजनामा समेत टिबिएमको प्रयोग गर्नेबारेमा प्रक्रिया अगाडि बढाइएको छ । दुधकोशी अर्धजलाशयुक्त आयोजनाको सुरुङमा समेत टीबीएमको प्रयोग गर्ने बारेमा प्रारम्भिक छलफल भएको छ ।

प्रकाशित मिति:
प्रतिक्रिया दिनुहोस्
The Reporter
Current Affairs
Sidhakura Investigation
थप सबै कुरा
उपत्यकाको यातायात सुधार्न अघि सारिएको गुरुयोजनामा केके छ?

उपत्यकाको यातायात सुधार्न अघि सारिएको गुरुयोजनामा केके छ?

ठमाडौं उपत्यकाको सार्वजनिक यातायात प्रणालीलाई सुरक्षित, व्यवस्थित र दिगो बनाउने लक्ष्यसहित दीर्घकालीन यातायात गुरुयोजना सार्वजनिक गरिएको छ।
अब नारायणगढदेखि बुटवलसम्मको यात्रा दुई घण्टामै, यस्तो बन्यो ६ लेनको सडक

अब नारायणगढदेखि बुटवलसम्मको यात्रा दुई घण्टामै, यस्तो बन्यो ६ लेनको सडक

नारायणगढ–बुटवल सडक दुई लेनबाट चार लेनमा विस्तार गरिएको हो । बस्ती भएका ठाउँमा छ लेन बनाइएको छ ।
एक झर पानीमै जमल डुब्नुका यी हुन् कारण

एक झर पानीमै जमल डुब्नुका यी हुन् कारण

'पानी परेपछि जमलको बाटो पार गर्नै डर लाग्छ,' उनी भन्छन्, 'कहिलेकाहीँ स्कुटी नै पल्टिन्छ कि जस्तो हुन्छ । सार्वजनिक बसमा चढ्दा अत्यधिक भीड हुन्छ, आफ्नै स्कुटी चलाउँदा दुर्घटनाको...
नेपालले आफै उत्पादन गर्न थाल्यो बिजुलीका पोल, ऊर्जामन्त्री भन्छन्: आत्मनिर्भरतातर्फ महत्वपूर्ण पाइला

नेपालले आफै उत्पादन गर्न थाल्यो बिजुलीका पोल, ऊर्जामन्त्री भन्छन्: आत्मनिर्भरतातर्फ महत्वपूर्ण पाइला

नेपालले आफै बिजुलीका पोल उत्पादन गर्न थालेको छ ।
